Phases du projet
La Gestion adaptative progressive (GAP) constitue le plan canadien de gestion à long terme du combustible nucléaire irradié. Elle prévoit le confinement et l’isolement du combustible irradié canadien dans un dépôt géologique en profondeur.
Aperçu
Le plan canadien est conçue pour être mise en oeuvre en six phases:
- Sélection d’un site et approbation réglementaire
- Préparation du site et construction des installations
- Exploitation
- Surveillance prolongée
- Déclassement et fermeture
- Surveillance post-fermeture

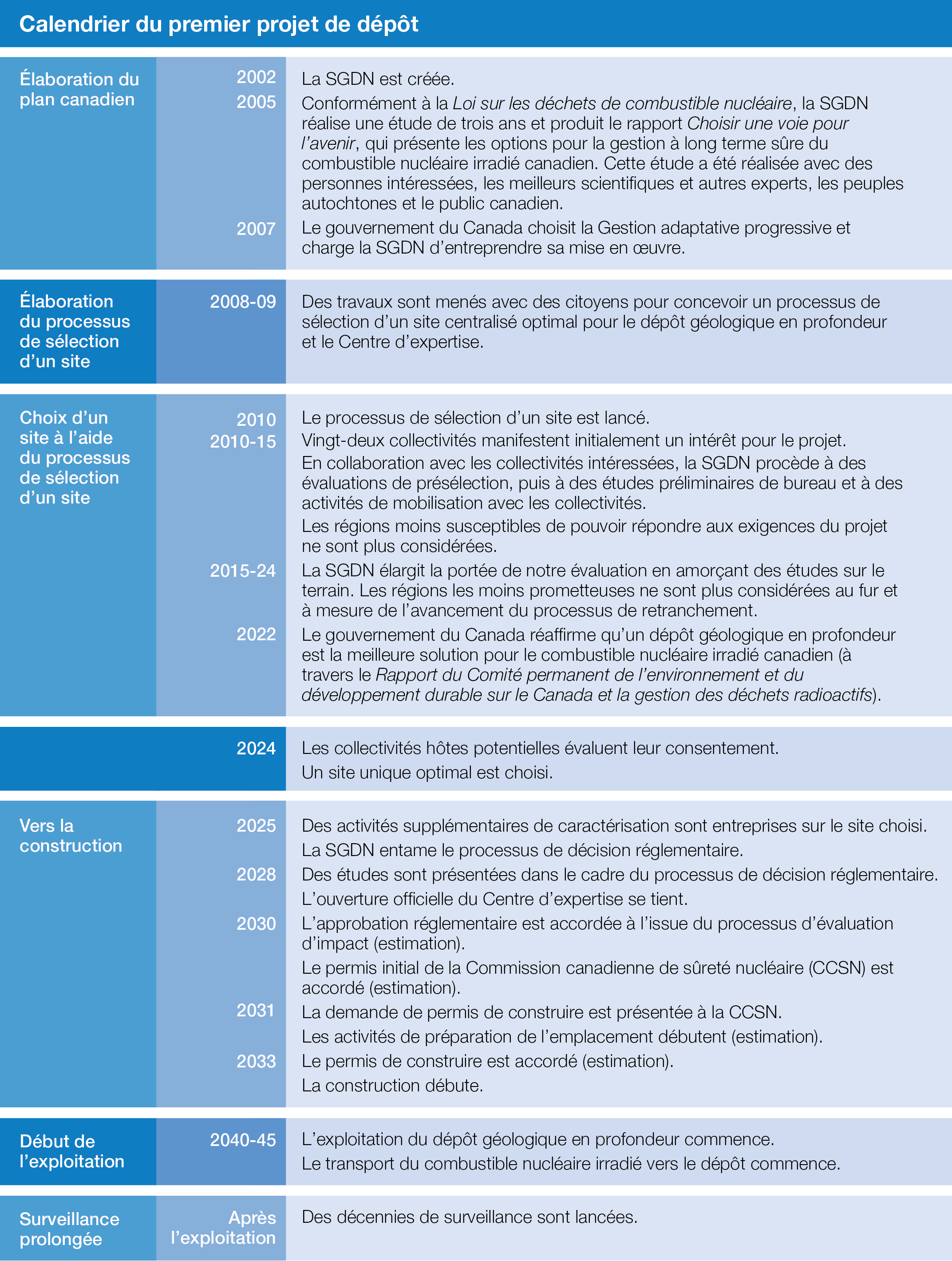

Calendrier de planification
La SGDN a lancé le processus de sélection d’un site en mai 2010 et a choisi un site pour le dépôt de combustible nucléaire irradié en 2024. Le processus de décision réglementaire durera plusieurs années. Cela sera suivi d’une période d’environ 10 ans pour la construction des installations.
Le transport, la manutention et le placement du combustible irradié dans le dépôt s’échelonneront sur une période d’environ 50 ans ou plus, selon l’inventaire de combustible irradié à gérer. Après cela, le dépôt sera surveillé pendant une période prolongée avant le déclassement, la fermeture et la surveillance post-fermeture.
